Укрепительные работы, как правило, следует выполнять при положительных температурах воздуха.

Размеры указывают в каждом конкретном случае в рабочих чертежах. Камень для мощения заготавливают из слабовыветривающихся твердых скальных пород с объемным весом не менее 2тм3.

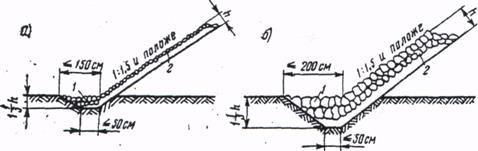

Рисунок 3.3 Мощение откосов:

а — одиночное; б — двойное;

1 — упор; 2 — подстилающий слой толщиной 10 см

Мощение должно выполняться обязательно на спланированных и тщательно уплотненных откосах горизонтальными рядами до упора снизу вверх. Камни укладывают, подбирая их по размерам с тщательной расщебенкой и уплотнением.

Откосы подводящего и отводящего русел должны быть сопряжены с выходными и входными оголовками труб и при необходимости дополнительно спланированы и зачищены. Строительный мусор и забракованные элементы должны быть удалены от сооружения.

Швы между блоками оголовков по видимым поверхностям должны быть" расшиты цементным раствором. При необходимости перед расшивкой швов в них втрамбовывают полусухой цементный раствор, кроме того, перед расшивкой швы необходимо тщательно промыть водой.

Расшитые швы должны быть ровными, без трещин и иметь хорошее сцепление раствора с блоками.

Швы между звеньями, законопаченные паклей и осмотренные представителем заказчика, должны быть с внутренней стороны звеньев расшиты цементным раствором.

Оштукатуривать наружные поверхности элементов труб и швов запрещается.

Страницы: 1 2 3 4

Информация по теме:

Мощностная и топливная характеристика автомобиля
Для анализа динамических свойств автомобиля можно вместо соотношения сил использовать сопоставление тяговой мощности NT с мощностью, необходимой для преодоления сопротивления движению. Мощностной баланс автомобиля в общем виде можно представить следующей формулой , где Рв – мощность, подводимая к в ...

Анализ технологической оснащенности
При ознакомлении с технологическим процессом ТО системы управления самолётом АН-74 в АТБ ОАО «Авиакор-сервис» выяснилось, что в основном преобладает ручной труд, но его применение экономически целесообразно. Поэтому можно говорить о достаточно высокой производительности труда. При проведении период ...

Установление технически обоснованной нормы времени
В работе необходимо установить технически обоснованную норму времени на одну из работ по обеспечению поточной линии (номер работы соответствует варианту). Для этой цели требуется обработать хронометражный ряд наблюдений, приведенный для каждого варианта в табл. 4.1. В качестве хронометража в нормир ...


Навигация

Copyright © 2026 - All Rights Reserved - www.transporank.ru
